Действующая теплотрасса от Ново-Рязанской ТЭЦ была построена в 50-х годах прошлого века и уже почти выработала свой ресурс. Новая тепломагистраль, протяжённостью около 7 км, улучшит теплоснабжение не только Горрощи, но и центра Рязани.
По информации РМПТС, сейчас работы параллельно идут на втором и третьем этапах. Второй этап — самый большой, более 3,5 км. Он должен быть завершён в октябре 2027 года. Третий этап, почти 2 км, должен закончиться к декабрю 2027 года.

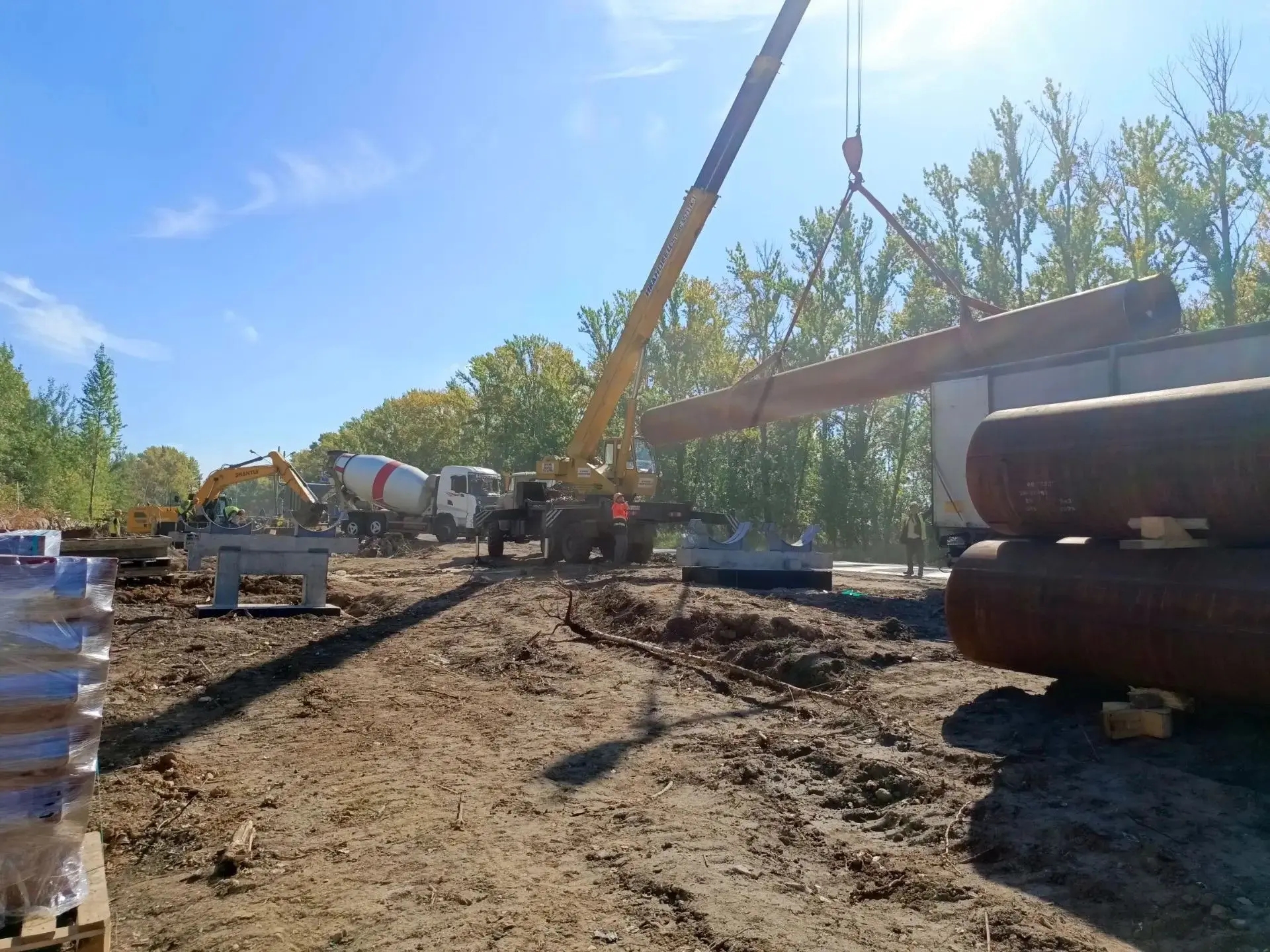

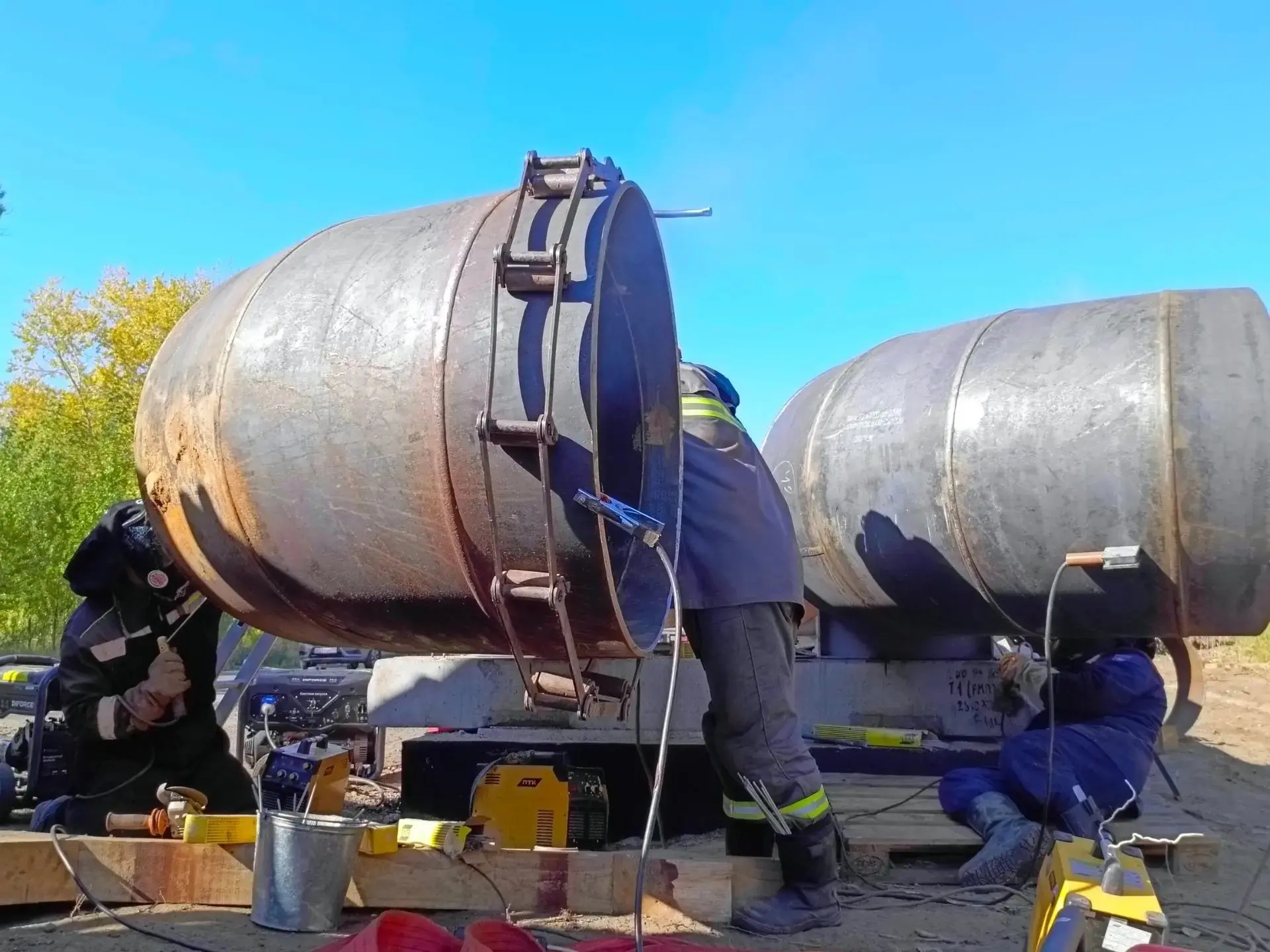

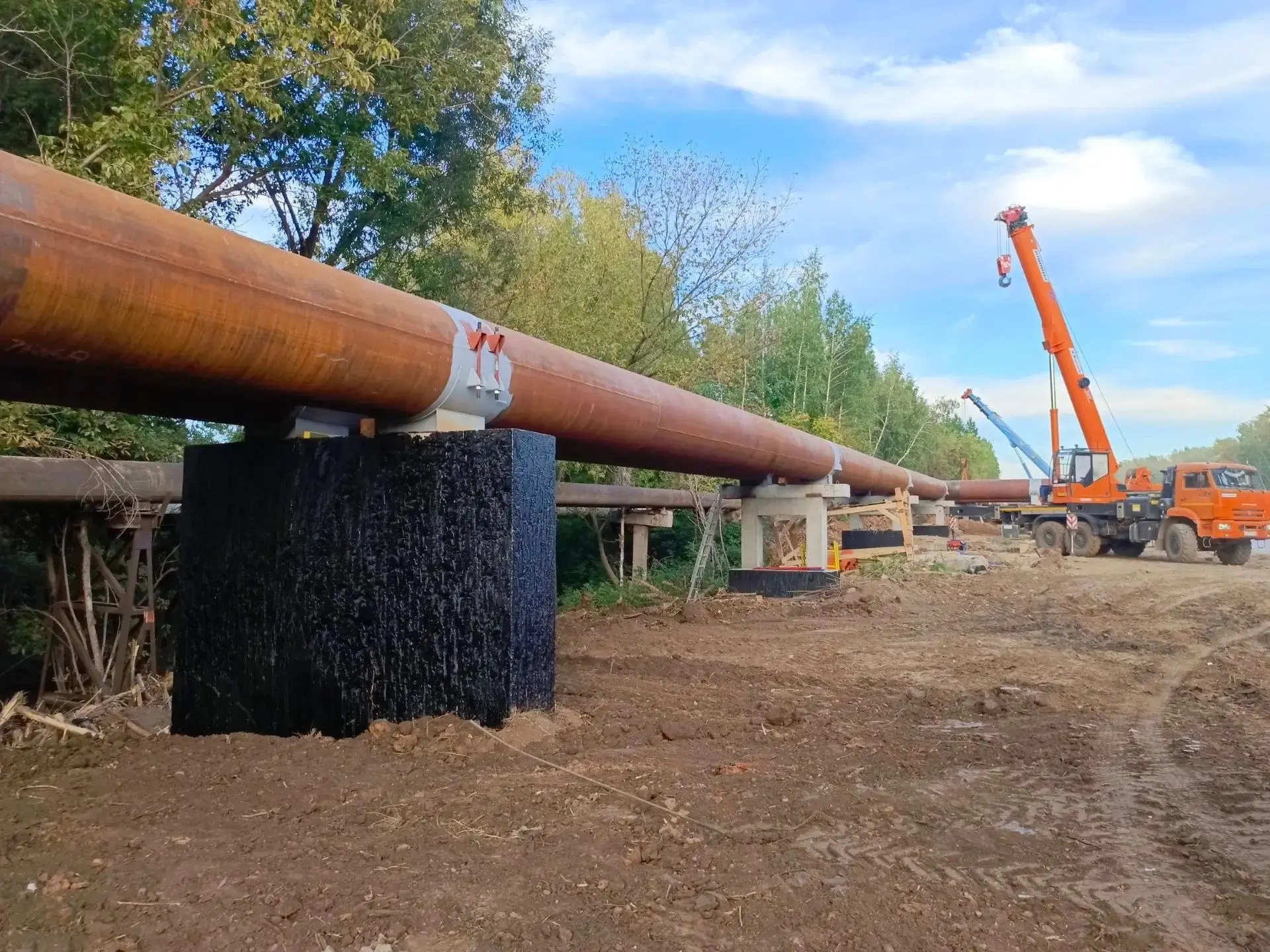

В настоящее время подрядчик устанавливает фундаменты и опоры, бетонируют конструкции и монтирует трубопровод. Диаметр трубопроводов — 1000 мм.
